中國慶華新疆電儀中心(張歡)隨著生活區換熱站負荷持續增大、小車隊充電樁陸續擴容投用,原有鍋爐房配電室200kVA變壓器容量已無法滿足需求,嚴重制約廠區用電穩定性,為保障各區域可靠用電,電儀中心組織開展配電室變壓器及配電柜整體擴容改造工作。
本次施工難點在于改造期間不得中斷小車隊、鍋爐房、廠前區開閉所、抗爆中控室、充電樁及移動信號塔等關鍵部位供電。電儀中心提前制定詳細專項施工方案,保留原有配電柜作為臨時電源柜,敷設一組臨時供電電纜,將負荷平穩轉接至新中控2#箱變低壓備用回路,確保所有負荷安穩過渡。

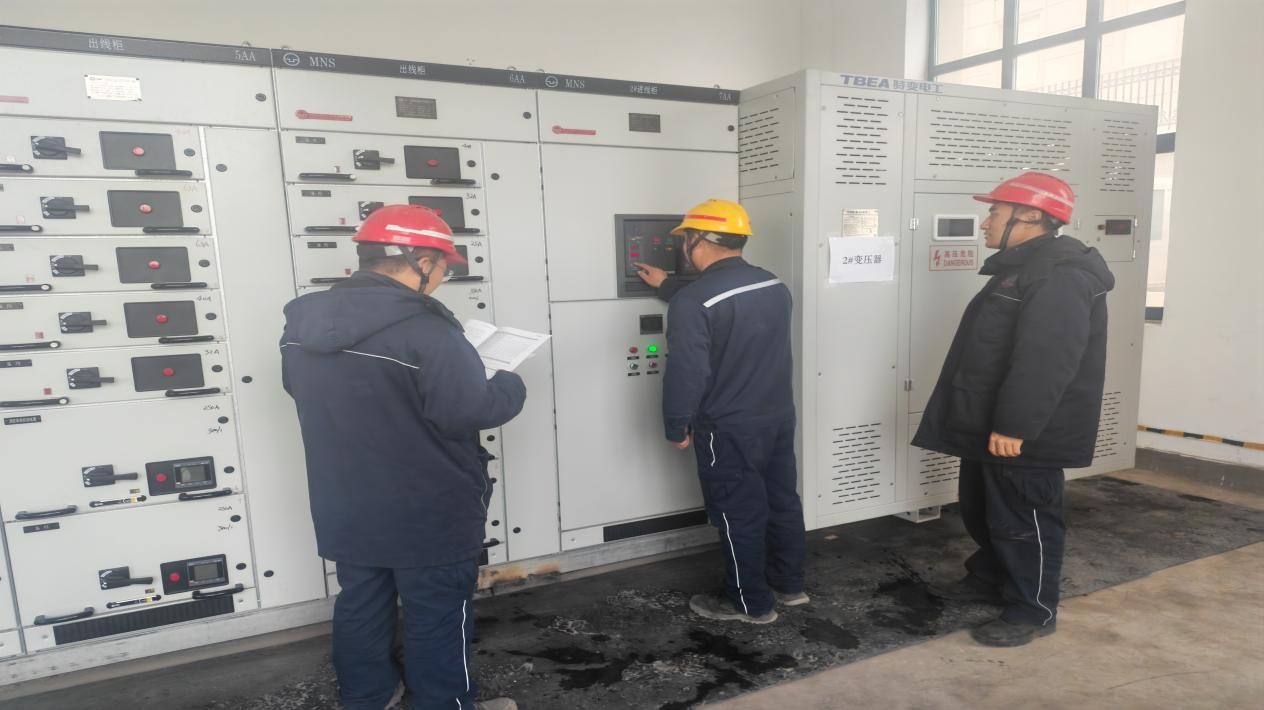

臨時供電穩妥投用后,作業人員順利完成舊變壓器、配電柜拆除和新變壓器及配電柜安裝、接線、調試等全部工作。施工結束后,班組對配電室設備安裝、接線、保護裝置進行全面檢查驗收。
截至2026年10月22日上午11時10分,配電室一次性送電成功,設備各項參數運行正常。本次擴容改造徹底解決了原有供電容量不足問題,大幅提升區域供電承載能力。后續電儀中心將持續加強設備巡檢維護,保障配電系統安全穩定運行。
